Q und A - Fragen und Antworten
Was ist der politische Grundgedanke hinter der Zurverfügungstellung einer Sportinfrastruktur?
Es war und ist ein Grundanliegen der Gemeindeverantwortlichen, den Vereinen der «Sportgemeinde Balzers» eine Basisinfrastruktur zur Verfügung zu stellen, damit sie ihren Grundauftrag – die zeitgemässe Ausübung ihres Sportes für Alt und Jung – sportlich fachgerecht und gesundheitsfördernd ausführen können. Bei den stark genutzten Sportanlagen Rheinau ist dies nach über 55 Jahren nicht mehr gegeben.
Wie viele Personen – Alt und Jung – nutzen die Sportanlagen Rheinau wöchentlich?
Pro Wochen gehen rund 500 Vereinsmitglieder unterschiedlichen Alters ihrem Lieblingssport auf den Sportanlagen Rheinau nach. Sei dies im Training oder in Meisterschaftsspielen und Turnieren.
Warum braucht es eine Sanierung der Sportanlagen Rheinau?
Wesentliche Teile der im Jahr 1970 eröffneten Sportanlagen – darunter der Kunstrasenplatz, das Infrastrukturgebäude sowie die Tennisplätze – haben ihre Lebensdauer überschritten oder diese mittlerweile mehr als nur erreicht. Darum hat der Gemeinderat einstimmig dem neuen Masterplan «Sanierung und Erneuerung Sportanlagen Rheinau» zugestimmt.

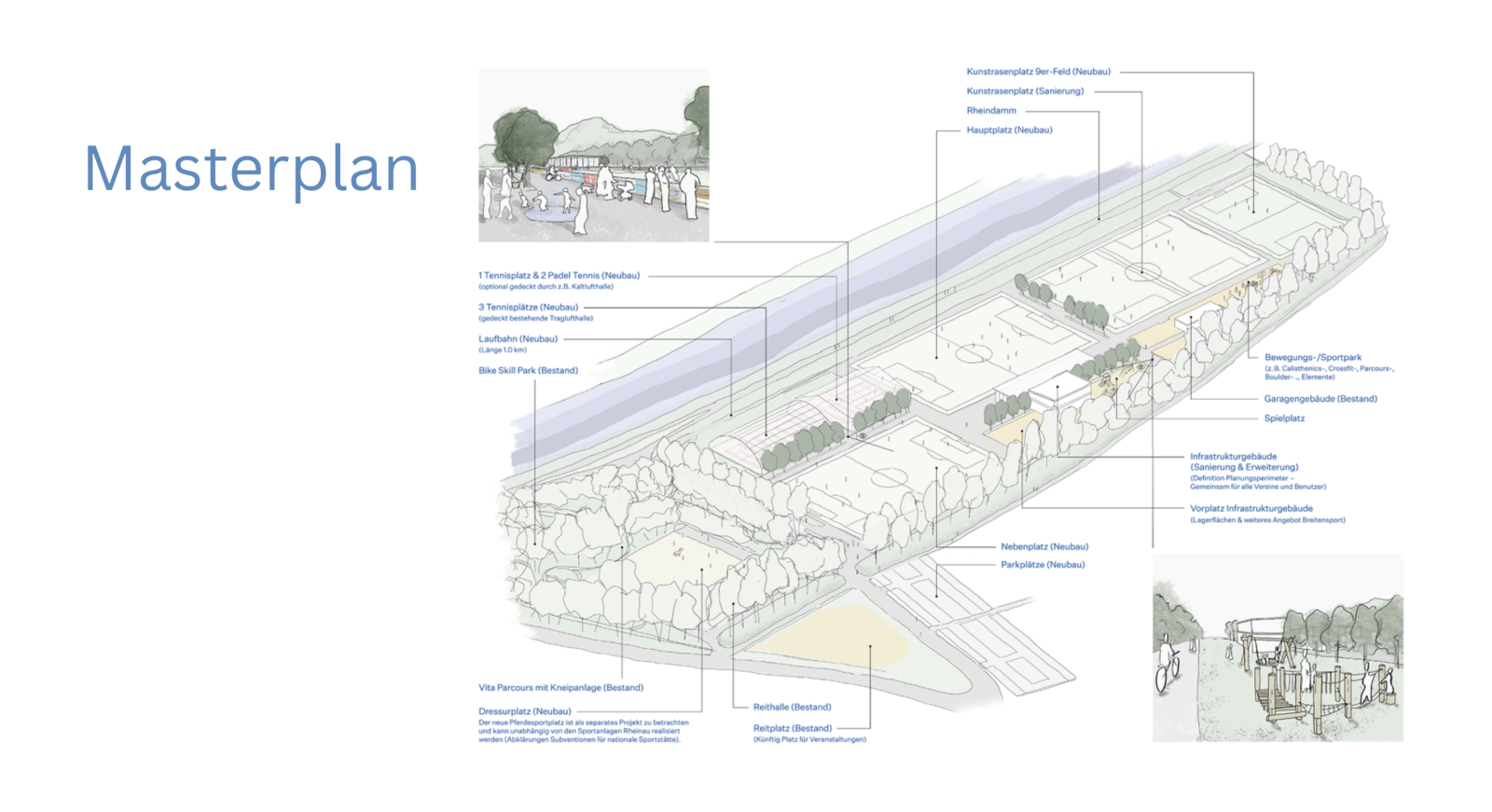

Was ist beim neuen Masterplan anders als beim präsentierten «Masterplan 2024»?
Ging es beim «Masterplan 2024» um eine vollständige Neuerstellung der Sportanlagen Rheinau, geht es beim aktuellen Masterplan zusammengefasst um: beibehalten was möglich ist, sanieren was sinnvoll ist und neuerstellen was notwendig ist.
Was ist der finanzielle Unterschied zwischen dem «Masterplan 2024» und dem neuen Masterplan?
Erste finanzielle Schätzungen beim «Masterplan 2024» beliefen sich auf rund CHF 22.6 Mio. Beim neuen Masterplan liegt die Kostenschätzung bei CHF 14.75 Mio.
Warum gibt es keine Gesamtabstimmung über den neuen Masterplan?
Die etappenweise Umsetzung des neuen Masterplans erstreckt sich gemäss heutiger Planung von 2026-2036. Aus finanzpolitischen Gründen und aufgrund der momentan unsicheren wirtschaftlichen Lage wird eine Gesamtabstimmung als nicht zielführend angesehen. Eine etappenweise Umsetzung gibt zudem zukünftigen Gemeindeverantwortlichen die Möglichkeit auf allfällige Veränderungen entsprechend zu reagieren.
Unterstehen die einzelnen Etappen dem Referendum?
Ja, das gilt für alle sechs Etappen. Der Gemeinderat befürwortet das Vorgehen einer etappenweisen Umsetzung des überarbeiteten, vorliegenden Masterplans einstimmig. Die Verpflichtungskredite der einzelnen Etappen werden zum Referendum ausgeschrieben. Dabei wird jede Etappe als eigenständiges Projekt behandelt.
Wird über jede Etappe im Vorfeld informiert?
Ja, das ist so. Generell, aber auch weil der Verpflichtungskredit jeder Etappe zum Referendum ausgeschrieben wird, ist dem Gemeinderat eine transparente und kontinuierlichen Information und Kommunikation wichtig.
Wann startet die Umsetzung des neuen Masterplans?
Die erste Etappe beginnt, gemäss Masterplan, im Sommer 2026 mit der Sanierung des Kunstrasens. Der Deckbelag des Kunstrasenplatzes wird ersetzt.
Warum muss der Kunstrasen saniert werden?
Die vorgeschriebene Nutzungsdauer ist mittlerweile überschritten. Zudem ist ein ganzjähriger, intensiver Trainingsbetrieb ohne Kunstrasen nicht mehr möglich. Da der Kunstrasenplatz am gleichen Ort bleibt, können das bestehende Fundament und die bestehende Beleuchtung beibehalten werden, was eine Kosteneinsparung von mehreren Hunderttausend Franken mit sich bringt.
Meilensteine des Sportplatz-Projektes

Etappe 1:
Sanierung des Kunst-
rasenplatzes
(Fussball)

Erstellung Masterplan für die Sanierung und Erneuerung der Sportanlagen Rheinau
Vorgeschichte der Sportstätten in Balzers
|
1970
|
Eröffnung Sportanlagen Rheinau (Tennisanlage und Fussballanlage)
|
|
1975
|
Eröffnung Turnhalle und Hallenbad
|
|
2016
|
Sanierung Turnhalle und Hallenbad, Eröffnung Pumptrack, Freizeitsportanlage
|
|
2022
|
Eröffnung Blauer Platz, Schul- und Freizeitsportanlage
|
|
ab 2026
|
Sanierung und Erneuerung der Sportanlagen Rheinau
|
